近日,由騰飛建工集團承建的許昌市城鄉一體化示范區實驗學校、許都路小學、龍泉街小學、許州路小學目前正在井然有序的建設當中。百年大計,教育為先,騰飛建工集團嚴控質量要求,抓好每一個細節、每一個關口、每一個環節,致力將工程打造成優質工程、樣板工程,讓每一個孩子在安全優美的環境中學習成長。
許昌市城鄉一體化示范區實驗學校
中學部:

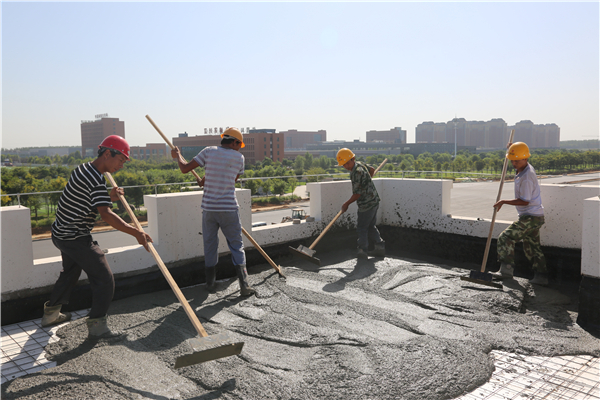

1、女生宿舍外粉完成60%,內粉完成50%,屋面工程完成30%。
2、男生宿舍具備驗收條件。

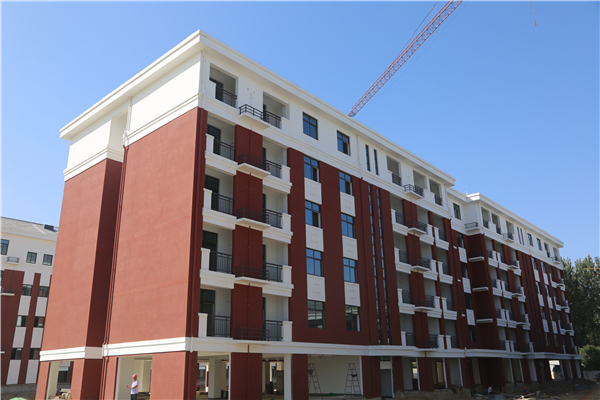

3、綜合樓外墻真石漆完成95%,屋面瓦完成95%,內墻乳膠漆刷漆完成70%,地磚完成,墻磚完成80%,窗戶欄桿完成。

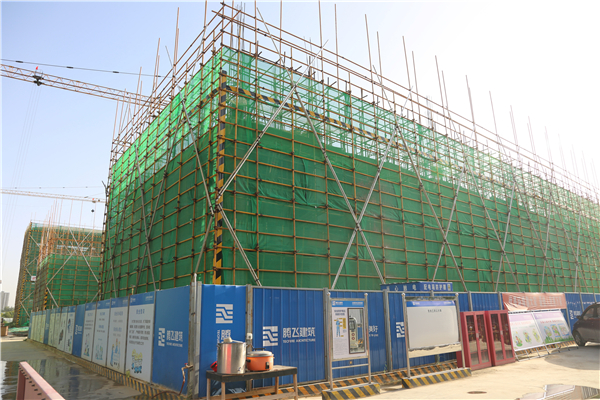

4、塔樓、看臺二次結構完成50%。
小學部:

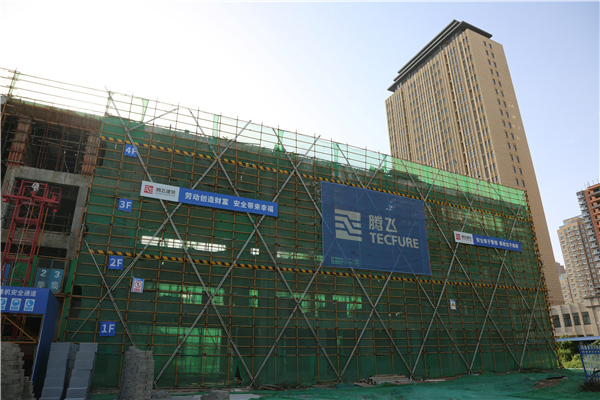

1、綜合樓二次結構完成20%。
2、宿舍主體五層完成,正在施工悶頂層。
幼兒園:
內墻乳膠漆完成90%,外墻完成95%,地板磚完成,墻磚完成20%,窗戶欄桿完成。
龍泉街小學

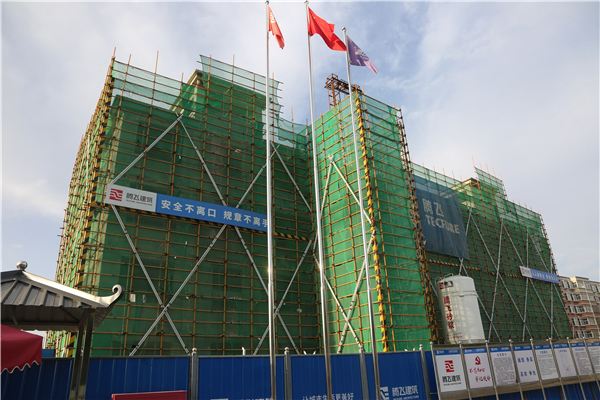

一號教學樓準備內外粉,完成50%。
二號教學樓一層頂板支模綁筋,完成10%。
三號教學樓二層綁筋,完成11%。

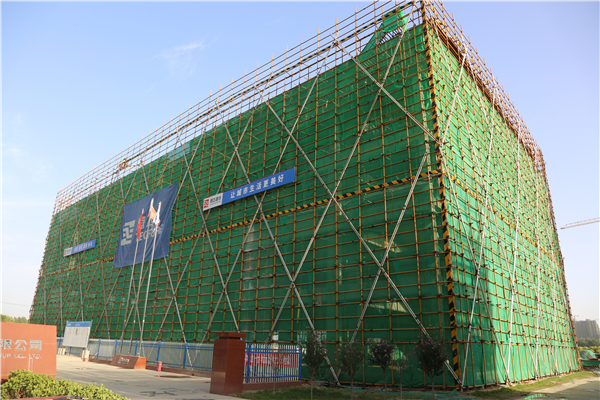

行政樓基礎筋準備澆筑,完成6%。
許都路小學
實驗樓:屋面瓦完成30%,外墻保溫完成70%,一層內涂完成70%,墻磚完成40%。
教學樓:主體封頂,一層二次結構砌墻完成,二層砌墻完成60%。

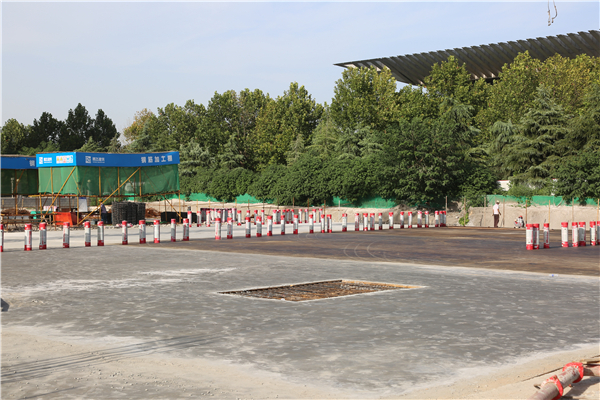

看臺、地下車庫:車庫主體封頂,看臺正在施工。

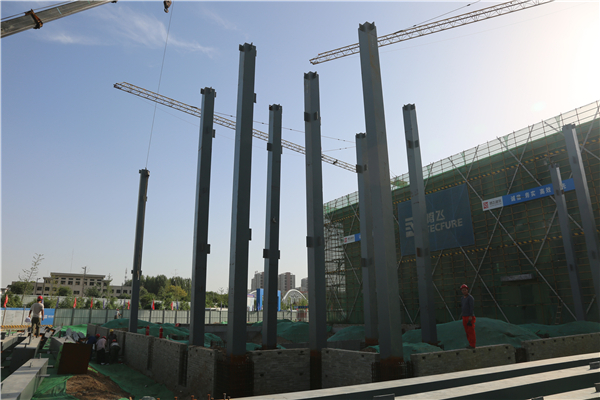

風雨操場:一層鋼柱正在施工。
許州路小學
教學樓:C區二層及連廊部位混凝土澆筑完成,B區二層及連廊部位具備澆筑混凝土條件,三層C區及連廊滿堂架搭設完成。外架隨主體搭設。

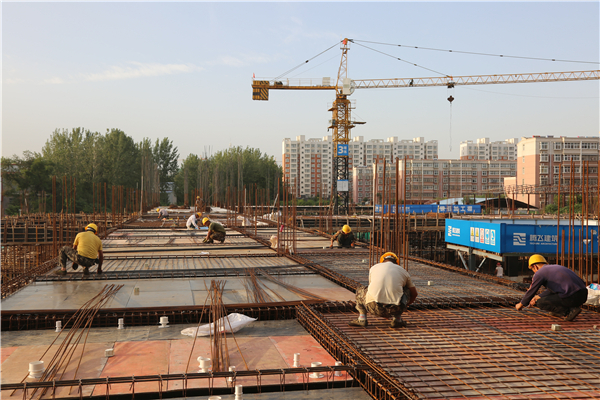

綜合樓:五層主體梁板鋪設完成,剩余檐溝造型搭設。外架隨主體同步進行。
風好正是揚帆時,策馬揚鞭再奮蹄。騰飛建工集團將以更加飽滿的精神,全力推進學校建設,助力許昌基礎教育提升三年攻堅戰,助力中國人居環境獎創建,始終秉承“建設城市,造福市民”的理念,建設更加宜居的城市,創造更加優美的環境,讓城市生活更美好。
